DUBAIDUBAI

Presented by ASTRA VISTA

ドバイ法人設立・ビザ・口座開設・不動産購入の3点セット手続きイメージ
法人設立2026年2月25日53分

【2026年版】ドバイ法人「ビザ申請×口座開設×物件購入」3点セット手続きロードマップ|日本人経営者が最初の6ヶ月でやるべき全ステップ

✓この記事でわかること

  • •ドバイ移住の「ビザ→法人→口座→不動産」最適な手続き順序と、順番を誤った場合のコスト増・遅延リスク
  • •ゴールデンビザ申請の種別選択(不動産投資ルート vs 事業家ルート)と審査通過のための書類準備術
  • •DMCC・IFZA・JAFZA・DAFZの業種別フリーゾーン選定マトリクスと法人登記の具体的手順
  • •Emirates NBD等の銀行口座開設で審査を通過するための資金源証明の準備方法
  • •不動産購入からDLD登記・Title Deed取得までの実務フローと諸費用の実費明細
  • •6ヶ月間のトータルコスト試算(最小構成:約50万円〜 / 標準構成:約175万円〜 ※不動産除く)
  • •日本人経営者が実際にハマった5大失敗パターンと、コピーして使えるチェックリスト
目次(48項目)
ドバイ法人設立・ビザ・口座開設・不動産購入の3点セット手続きイメージ

【2026年版】ドバイ法人「ビザ申請×口座開設×物件購入」3点セット手続きロードマップ|日本人経営者が最初の6ヶ月でやるべき全ステップ

「ドバイで法人設立して移住したい。でも、ビザ・銀行口座・不動産購入…一体どこから手をつければいいのか?」——これは、ドバイ移住を検討する日本人経営者から最も多く寄せられる相談です。

ドバイ移住 ビザ 銀行口座 不動産の手続きは、進める順番を1つ間違えるだけで、2〜3ヶ月の遅延と数十万円の追加コストが発生します。実際に当社がサポートした事例でも、順番を誤ったために銀行口座開設を3行に断られ、不動産購入が半年以上遅延したケースがありました。

本記事では、ドバイ法人設立 ロードマップとして、ゴールデンビザ申請→フリーゾーン法人登記→銀行口座開設→不動産購入・DLD登記の全プロセスを6ヶ月のタイムラインで完全解説します。費用の実費明細・必要書類チェックリスト・日本人経営者が実際にハマった失敗パターンまで、この記事1本で完結する実務ガイドです。

ドバイ法人設立・ビザ・口座開設・不動産購入を一括でご相談いただけます。デベロッパー直仕入れで仲介手数料なし、ドバイ現地法人による日本語完全対応。まずは無料相談からお気軽にどうぞ。

無料相談はこちら

この記事でわかること

  • ドバイ移住 6ヶ月 ステップの全体像と最適な手続き順序
  • ゴールデンビザ申請方法の実務手順と審査通過のコツ
  • フリーゾーン法人設立の手続き流れと目的別の最適フリーゾーン選定
  • Emirates NBD等の銀行口座開設で審査を通過するための準備術
  • 不動産購入からDLD登記・Title Deed取得までの完全フロー
  • 6ヶ月間のトータルコスト試算(最小構成〜標準構成)
  • 日本人経営者が実際にハマった5大失敗パターンと防止策

はじめに:なぜ「順番」が命取りになるのか

ドバイ移住手続きの正しい順番を示すドミノ概念図

3点セット手続きを間違えた順番で進めた場合の典型的な失敗例

ドバイ法人設立 手続き 流れにおいて、最もよくある失敗は「先に不動産を購入してから法人設立・ビザ申請に着手する」というパターンです。

一見すると「不動産を買えばゴールデンビザが取れる」ので合理的に思えますが、実際には以下の問題が連鎖的に発生します。

  • 銀行口座がない状態での不動産購入:UAE国内の銀行口座がないため、日本から直接デベロッパーに海外送金する必要があり、送金手数料が数十万円単位で増加
  • 法人名義での購入ができない:法人登記が完了していないため個人名義での購入となり、後から法人名義に変更する際にDLD登録料4%が再度発生
  • ビザ審査中の物件管理空白期間:ビザ取得まで現地に長期滞在できず、物件の引き渡し手続きや管理開始が遅延

6ヶ月タイムラインで全体像を把握する重要性

ドバイ移住 6ヶ月 ステップを成功させる鍵は、「ビザ→法人→口座→不動産」の順序を守ることです。各手続きが次の手続きの「前提条件」になっているため、この順番が最も効率的かつリスクが低いのです。

具体的には、ゴールデンビザ(またはビザ申請の受理証明)があることで法人設立時のスポンサーシップが円滑に進み、法人のTrade License(営業許可証)があることで銀行口座開設の審査が通りやすくなり、銀行口座があることで不動産購入資金の送金・決済がスムーズに完了します。

ドバイ不動産のプロに相談してみませんか?

物件選び・投資計画・移住手続きなど、お気軽にお問い合わせください

無料で相談する →

【全体俯瞰】6ヶ月タイムライン:Month 1〜6の工程表

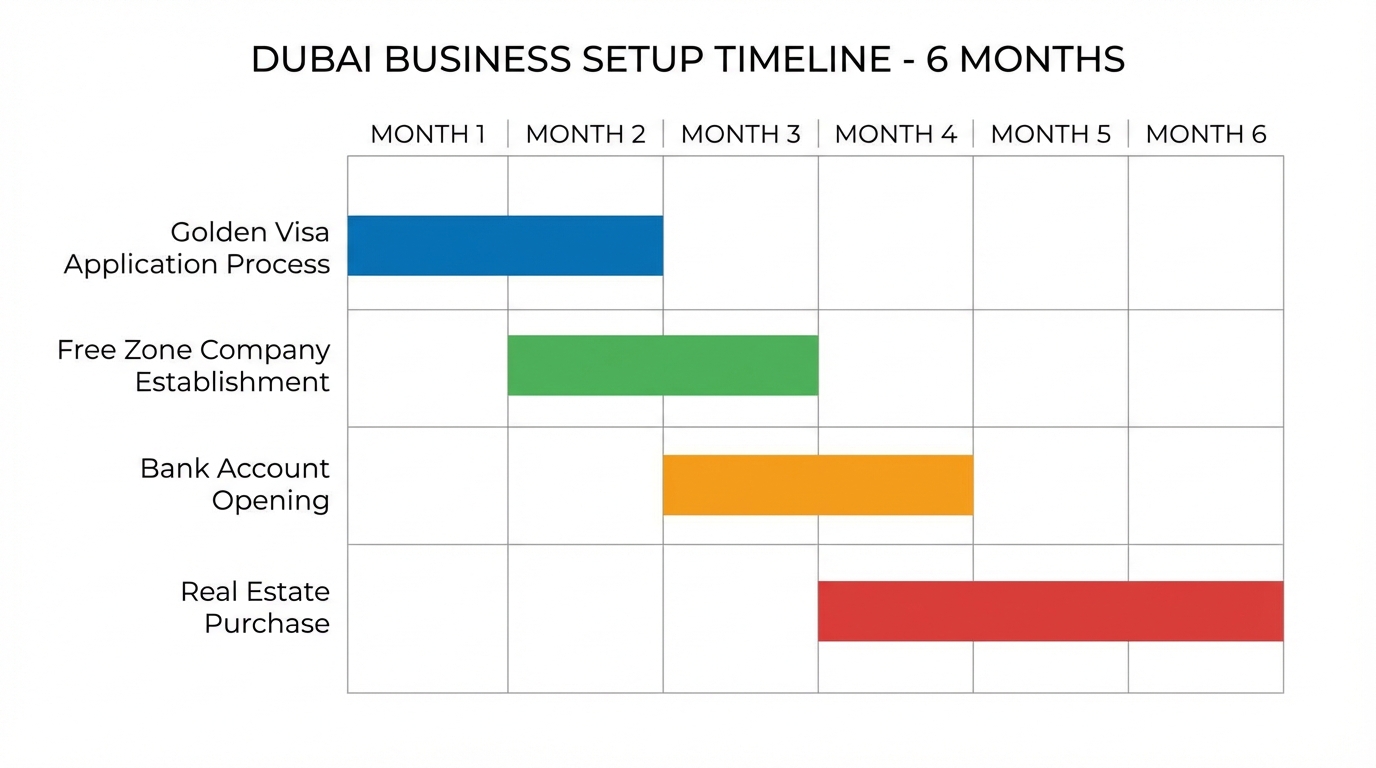

ドバイ法人設立6ヶ月ロードマップのガントチャート

以下が、ドバイ法人設立 ロードマップの全体像です。各フェーズの所要期間と費用概算を一覧でご確認ください。

フェーズ期間主な手続き費用概算(AED)費用概算(円※)
Month 1-24〜8週間ゴールデンビザ申請4,000〜6,000 AED約16万〜24万円
Month 2-32〜4週間フリーゾーン法人登記15,000〜50,000 AED約60万〜200万円
Month 3-42〜6週間銀行口座開設3,000〜10,000 AED(初回入金)約12万〜40万円
Month 4-64〜8週間不動産購入・DLD登記物件価格+諸費用約6〜7%物件価格による

※1AED=約40円換算(2026年2月時点の概算レート)。為替変動により実際の円建て費用は異なります。

並行して進められる手続きと、絶対に順番を守るべき手続きの仕分け

手続きの組み合わせ並行可否理由
ビザ申請 + フリーゾーン選定調査✅ 並行OK調査・比較検討はビザ審査中に可能
ビザ申請 + 日本側書類準備(アポスティーユ等)✅ 並行OK(むしろ必須)法人設立にも同じ書類が必要
法人登記 → 銀行口座開設⛔ 順番厳守Trade Licenseが口座開設の必須書類
銀行口座開設 → 不動産購入資金送金⛔ 順番厳守口座がないと資金受入不可
物件選定・内覧 + 口座開設手続き✅ 並行OK契約締結前であれば問題なし

STEP 1【Month 1-2】ゴールデンビザ申請:審査通過率を上げる実務ガイド

ドバイ ゴールデンビザのEmirates IDイメージ

ゴールデンビザの種別選択:不動産投資ルート vs 事業家ルートの比較

ドバイ ゴールデンビザ 申請方法には複数のルートがありますが、日本人経営者に最も多いのは以下の2パターンです。

項目不動産投資ルート事業家(Entrepreneur)ルート
ビザ期間10年(更新可能)10年(更新可能)
主な条件200万AED以上の不動産購入(完済済み)UAE国内での事業運営+一定の売上実績
向いている人すでに不動産購入を決めている方まず法人設立から始めたい方
審査期間目安2〜4週間4〜8週間
注意点モーゲージ(ローン)残高がある物件は不可事業計画書・売上証明が必要

本記事のロードマップでは、まず事業家ルートまたは投資家ビザでビザ申請を進め、Month 4-6で不動産を購入する流れを推奨しています。不動産投資ルートの場合は、物件購入後にビザ申請となるため手順が変わります。ご自身の状況に合わせてルートを選択してください。

必要書類チェックリスト完全版

【日本側で事前準備する書類】

  • パスポート(残存有効期間6ヶ月以上)のカラーコピー
  • 戸籍謄本(発行3ヶ月以内)+英語翻訳+アポスティーユ
  • 資産証明書(銀行残高証明・証券口座残高証明)+英語翻訳
  • 日本の確定申告書(直近3年分)+英語翻訳
  • 無犯罪証明書(警察証明)+アポスティーユ
  • 証明写真(白背景、4.3cm×5.5cm)

【UAE側で準備する書類】

  • UAE入国後の健康診断結果(指定医療機関)
  • Emirates ID申請用の生体認証データ
  • UAE国内の住所証明(賃貸契約書 or ホテル予約確認書)

落とし穴①:アポスティーユが間に合わない問題

日本の外務省でのアポスティーユ取得には、申請から発行まで通常1〜2週間かかります(2026年2月時点)。さらに、無犯罪証明書の取得には警察への申請から2〜3週間が必要です。

つまり、日本側の書類準備だけで最低でも3〜4週間はかかる計算です。渡航直前に慌てて準備を始めると、ビザ申請自体が1ヶ月以上遅延する原因になります。日本出発の3ヶ月前から書類準備を開始することを強く推奨します。

ドバイ ゴールデンビザ 申請方法の詳細な連携手順については、「ゴールデンビザ×法人設立×銀行口座」完全連携ガイドもあわせてご参照ください。

STEP 2【Month 2-3】フリーゾーン法人登記:目的別の最適フリーゾーン選定

2026年最新:DMCC・IFZA・JAFZA・DAFZの業種別推奨マトリクス

ドバイ法人設立 手続き 流れの中で、最も重要な意思決定がフリーゾーンの選択です。選択を誤ると、後の銀行口座開設で大きな障壁となります。

フリーゾーン推奨業種初年度費用目安銀行口座開設のしやすさ特徴
DMCC貿易・コンサル・IT約50,000 AED〜★★★★★世界最大級のフリーゾーン。銀行との連携が最も強固
IFZAコンサル・IT・Eコマース約15,000 AED〜★★★☆☆低コストで設立可能。ただし銀行審査でやや不利な場合あり
JAFZA物流・製造・大規模貿易約30,000 AED〜★★★★☆ジュベルアリ港直結。物流系に最適
DAFZ航空・物流・テクノロジー約25,000 AED〜★★★★☆ドバイ空港隣接。航空関連に強い

※費用は2026年2月時点の概算。ライセンス種別・オフィスオプションにより変動します。

各フリーゾーンの詳細な費用比較は、ドバイ法人設立「フリーゾーン完全比較」で5項目にわたって徹底分析していますので、併せてご確認ください。

法人登記の具体的手順

  1. 会社名の予約(1〜2営業日):フリーゾーン当局のポータルで社名を検索・予約
  2. 申請書類の提出(3〜5営業日):パスポートコピー、事業計画書、株主情報など
  3. Trade License(営業許可証)の発行(5〜10営業日):審査通過後に発行
  4. MOA(Memorandum of Association=定款)の公証(1〜2営業日)
  5. 法人スタンプ(社印)の作成(1営業日)
  6. ビザ割当の申請(法人設立と同時に可能)

落とし穴②:フリーゾーン選択を誤ると銀行口座開設で詰まる

実際に当社がサポートした経験から、コスト最安のフリーゾーンを選んだ結果、Emirates NBD・FAB・Mashreqの3行すべてに口座開設を断られたという事例があります。銀行側は、フリーゾーンの信頼性・実績も審査基準に含めているため、「安さだけ」で選ぶのは危険です。

なお、2026年2月時点でUAEの法人税率は9%ですが、フリーゾーン内の「適格所得」は免税となる場合があります。この判定は複雑なため、UAE法人税9%×フリーゾーン免税の最新判定ガイドで詳細をご確認ください。

また、代理業者に法人設立を依頼する場合の相場は5,000〜15,000 AED(約20万〜60万円)程度です。「法人設立費用が500万円以上」と提示する業者は明らかに割高ですので、ドバイ法人設立の費用相場と詐欺的業者の見分け方も参考にしてください。

ドバイ法人設立の手続きが不安な方は、ASTRAVISTA REAL ESTATE JAPANにお任せください。フリーゾーン選定から法人登記・ビザ申請・口座開設まで、ドバイ現地法人が日本語でワンストップサポート。まずは1分で完了する無料相談から。

無料相談はこちら

ドバイ不動産のプロに相談してみませんか?

物件選び・投資計画・移住手続きなど、お気軽にお問い合わせください

無料で相談する →

STEP 3【Month 3-4】Emirates NBD口座開設:審査を通過するための準備術

法人口座 vs 個人口座:先に開くべきはどちらか

結論から言えば、法人口座と個人口座は同時並行で申請するのがベストです。ただし、法人口座の開設にはTrade Licenseが必須のため、法人登記完了後でないと申請できません。個人口座はEmirates ID(ビザ取得後に発行)があれば申請可能です。

Emirates NBD以外の選択肢

銀行法人口座の最低初回入金個人口座の最低残高日本人の口座開設実績
Emirates NBD50,000 AED〜3,000 AED★★★★★(最も多い)
FAB(First Abu Dhabi Bank)50,000 AED〜5,000 AED★★★★☆
Mashreq Bank25,000 AED〜3,000 AED★★★☆☆
Wio Bank(デジタルバンク)設定なし設定なし★★★☆☆(新興)

※2026年2月時点の情報。各行の審査基準は予告なく変更される場合があります。

口座開設申請の必要書類と審査基準

【法人口座の必要書類】

  • Trade License(営業許可証)原本
  • MOA(定款)の公証済みコピー
  • 株主・取締役全員のパスポートコピー+Emirates ID
  • 会社の事業概要書(英語)
  • 資金源証明書類(Source of Funds):日本の確定申告書、銀行取引明細(直近6ヶ月)、証券口座残高証明など

落とし穴③:日本からの送金履歴が薄いと資金源証明で詰まる

UAE銀行のAML(Anti-Money Laundering=マネーロンダリング対策)審査では、「このお金はどこから来たのか」を明確に証明することが求められます。日本の銀行口座に十分な残高があっても、その資金の出所(給与・事業収入・資産売却益など)を書類で証明できなければ審査は通りません。

有効な資金源証明の具体例:

  • 日本の確定申告書(直近3年分)+英語翻訳
  • 日本の銀行口座の取引明細(直近6〜12ヶ月)
  • 証券口座の残高証明・取引報告書
  • 不動産売却の契約書・入金明細
  • 会社の決算書(法人代表の場合)

渡航前に日本で上記書類を英語翻訳付きで準備しておくことが、口座開設の成功率を大きく左右します。

STEP 4【Month 4-6】不動産購入・DLD登記:資産化までの最終ステップ

ドバイ不動産のDLD登記・Title Deed取得イメージ

ビザ・法人・口座が揃った状態での不動産購入が有利な理由

ドバイ移住 ビザ 銀行口座 不動産の3点が揃った状態で不動産購入に臨むと、以下のメリットがあります。

  • モーゲージ(現地住宅ローン)の審査が有利:ゴールデンビザ保有者は、非居住者と比べてLTV(Loan to Value=融資比率)が最大80%まで引き上げられる場合がある
  • UAE国内口座からの決済でスムーズ:マネジャーズチェック(銀行保証小切手)の即日発行が可能
  • 法人名義での購入が可能:資産保全・税務最適化の観点で有利

物件選定から売買契約(MOU)締結までの実務フロー

  1. 物件選定・内覧(1〜2週間):エリア・予算・投資目的に応じた物件リスト作成
  2. 売買条件の交渉(3〜5日):価格・支払い条件・引き渡し日の合意
  3. MOU(Memorandum of Understanding=売買予約契約)の締結:手付金として物件価格の10%を支払い
  4. NOC(No Objection Certificate=異議なし証明書)の取得(3〜5営業日):デベロッパーから発行
  5. DLD(Dubai Land Department)での所有権移転登記(1〜2営業日)
  6. Title Deed(権利証書)の発行:登記完了と同時に発行

購入時諸費用の実費明細

費用項目金額目安備考
DLD登録料物件価格の4%売主・買主で折半する場合もあり(要交渉)
DLD管理手数料580 AED固定
Trustee Office手数料4,000〜5,000 AED + VAT登記代行手数料
NOC取得費用500〜5,000 AEDデベロッパーにより異なる
仲介手数料物件価格の2%当社経由ならデベロッパー直仕入れで手数料なし
モーゲージ登録料(ローン利用時)融資額の0.25%キャッシュ購入の場合は不要

落とし穴④:購入資金の送金スケジュール

日本からUAEへの国際送金は、着金まで2〜5営業日かかるのが一般的です。DLD登記日に資金が口座に着金していないと、登記手続き自体がキャンセルされるリスクがあります。登記予定日の最低1週間前には送金を完了させてください。

なお、Title Deed取得後は日本の税務上、国外財産調書の提出義務(12月31日時点で5,000万円超の国外財産を保有する場合)が発生する可能性があります。税務専門家への事前相談を強く推奨します。

【費用総まとめ】6ヶ月で必要なトータルコスト試算表

最小構成シナリオ vs 標準シナリオ

費用項目最小構成(IFZA+居住用物件)標準構成(DMCC+投資用物件)
ゴールデンビザ申請費用4,500 AED(約18万円)4,500 AED(約18万円)
フリーゾーン法人設立15,000 AED(約60万円)50,000 AED(約200万円)
銀行口座開設(初回入金)3,000 AED(約12万円)50,000 AED(約200万円)
書類翻訳・公証・アポスティーユ約10万円約15万円
健康診断・Emirates ID1,500 AED(約6万円)1,500 AED(約6万円)
手続き費用小計(不動産除く)約106万円約440万円
不動産購入(物件価格)100万AED〜(約4,000万円〜)200万AED〜(約8,000万円〜)
DLD登録料+諸費用約6〜7万AED(約240〜280万円)約12〜15万AED(約480〜600万円)

※1AED=約40円換算。為替レートにより変動します。2026年2月時点の概算です。

費用削減できるポイントと削減してはいけないポイント

✅ 削減可能:

  • フリーゾーンのオフィスオプション(フレキシデスクで十分な場合)
  • 仲介手数料(デベロッパー直仕入れの当社なら0円)
  • 代理業者費用(自力申請で節約可能、ただし時間コストとのトレードオフ)

⚠️ 削減してはいけない:

  • 書類の翻訳・公証費用(品質が低いと審査で差し戻し→時間ロス)
  • 税務専門家への相談費用(日本・UAE両方の税務リスクを把握するため必須)
  • フリーゾーンの選択(安さだけで選ぶと銀行口座開設で詰まるリスク大)

【落とし穴まとめ】日本人経営者が実際にハマった5大失敗パターン

失敗①:アポスティーユ取得を後回しにして全工程が2ヶ月遅延

何が起きたか:渡航後にアポスティーユが必要と判明し、日本の家族に依頼。郵送のやり取りだけで1ヶ月以上ロス。
防ぐためのアクション:渡航3ヶ月前に必要書類リストを確定し、アポスティーユ・翻訳を完了させる。

失敗②:フリーゾーン選択を誤り銀行口座開設を3行に断られた

何が起きたか:コスト最安のフリーゾーンで法人設立したが、銀行側の審査基準を満たせず3行で不承認。
防ぐためのアクション:銀行口座開設実績が豊富なフリーゾーン(DMCC等)を選定する。コスト差は長期的に回収可能。

失敗③:資金源証明が不十分で口座開設が凍結状態に

何が起きたか:日本の確定申告書の英語翻訳を用意しておらず、審査が3ヶ月間「保留」状態に。
防ぐためのアクション:確定申告書3年分・銀行取引明細6ヶ月分・証券口座残高証明を英語翻訳付きで事前準備。

失敗④:UAEに滞在できずDLD登記が遅延

何が起きたか:MOU締結後にビザの関係で一時帰国。DLD登記に本人立会いが必要だったため、再渡航まで登記が1ヶ月遅延。
防ぐためのアクション:POA(Power of Attorney=委任状)を事前に公証しておき、代理人による登記を可能にしておく。

失敗⑤:日本側の海外資産・外国口座の申告漏れで税務リスクが発生

何が起きたか:UAE口座・不動産の取得を日本の税務署に申告せず、国外財産調書の未提出で加算税リスクが発生。
防ぐためのアクション:日本の税理士に事前相談し、国外財産調書・国外送金等調書の提出義務を確認する。

【チェックリスト】6ヶ月完了に向けた全手続きマスターリスト

日本出発前に完了すべき事前準備リスト(渡航3ヶ月前〜)

  • ☐ パスポートの残存有効期間確認(6ヶ月以上)
  • ☐ 戸籍謄本の取得+英語翻訳+アポスティーユ
  • ☐ 無犯罪証明書の申請(警察署)
  • ☐ 資産証明書類の準備(銀行残高・証券口座・確定申告書)+英語翻訳
  • ☐ フリーゾーンの選定・比較検討完了
  • ☐ 現地エージェント(法人設立・不動産)の選定・契約
  • ☐ 日本の税理士への事前相談(海外資産申告義務の確認)
  • ☐ UAE渡航用の航空券・宿泊先の手配

現地到着後 Month 1-3のアクションリスト

  • ☐ ゴールデンビザ申請書類の提出(ICA/GDRFA)
  • ☐ 健康診断の受診
  • ☐ Emirates IDの申請・受領
  • ☐ フリーゾーン法人の登記申請
  • ☐ Trade License(営業許可証)の受領
  • ☐ 法人スタンプの作成・MOA公証
  • ☐ 銀行口座開設の申請(法人口座+個人口座)
  • ☐ オンラインバンキングの初期設定

Month 4-6の不動産購入・登記完了チェックリスト

  • ☐ 物件選定・内覧完了
  • ☐ MOU(売買予約契約)の締結・手付金10%支払い
  • ☐ 日本からUAE口座への購入資金送金完了
  • ☐ NOC(異議なし証明書)の取得
  • ☐ DLD登記手続き・登録料4%の支払い
  • ☐ Title Deed(権利証書)の受領
  • ☐ 管理会社の選定・管理委託契約の締結

完了後の継続管理タスク

  • ☐ フリーゾーン法人の年次更新(毎年):Trade License更新料の支払い
  • ☐ ゴールデンビザの更新確認(10年後、ただし条件維持が必要)
  • ☐ 日本の国外財産調書の提出(毎年3月15日期限)
  • ☐ UAE法人税の申告(該当する場合、会計年度終了後9ヶ月以内)
  • ☐ 不動産の管理費・サービスチャージの支払い(年次)

よくある質問(FAQ)

Q. ドバイ法人設立からビザ・口座開設・不動産購入まで最短何ヶ月で完了しますか?

A. 書類の事前準備が完璧であれば最短4〜5ヶ月で完了するケースもありますが、アポスティーユ取得や銀行審査の遅延を考慮すると、6ヶ月を目安に計画するのが現実的です。日本側の書類準備を渡航3ヶ月前から始めることが鍵です。

Q. ドバイのゴールデンビザ申請に必要な不動産投資額はいくらですか?

A. 2026年2月時点で、不動産投資ルートのゴールデンビザ(10年)取得には200万AED(約8,000万円)以上の不動産購入が条件です。完済済み物件が対象で、モーゲージ残高がある場合は適用外となる点にご注意ください。

Q. フリーゾーン法人を設立しないと銀行口座は開設できませんか?

A. 個人口座であればビザ(Emirates ID)があれば開設可能です。ただし法人口座の開設にはTrade Licenseが必須です。事業用の資金管理や不動産投資の透明性確保のため、法人口座の開設を強く推奨します。

Q. Emirates NBDで口座開設を断られた場合、どうすればよいですか?

A. FAB(First Abu Dhabi Bank)やMashreq Bankなど他行への申請が代替手段です。また、Wio BankやLiv.(Emirates NBDのデジタルバンク)などネオバンクは審査が比較的柔軟です。資金源証明書類を充実させた上で再申請するのが効果的です。

Q. 6ヶ月のロードマップ全体でどのくらいの費用がかかりますか?

A. 不動産購入費を除いた手続き費用の目安は、最小構成で約50万〜80万円、DMCC法人の標準構成で約120万〜180万円です。不動産購入費(物件価格+DLD登録料4%+諸費用)は別途必要です。

まとめ:6ヶ月ロードマップを成功させる3つの鉄則

ドバイ法人設立 手続き 流れを6ヶ月で完了させるために、最後に3つの鉄則をお伝えします。

鉄則①:日本側の書類準備は「出発の3ヶ月前」から始める

アポスティーユ・無犯罪証明書・資産証明の英語翻訳——これらの準備が遅れると、ドバイ移住 6ヶ月 ステップの全工程が連鎖的に遅延します。「まだ早い」と思うタイミングから動き始めてください。

鉄則②:信頼できる現地エージェント選定が全工程の品質を左右する

ドバイ法人設立 ロードマップの各ステップには、フリーゾーン当局・銀行・DLDなど複数の機関が関わります。現地の制度や慣行を熟知したエージェントの存在が、手続きの品質とスピードを大きく左右します。

鉄則③:税務専門家(日本・UAE両方)を早期に確保する

ドバイ移住 ビザ 銀行口座 不動産の取得後は、日本の国外財産調書の提出義務やUAE法人税の申告義務が発生する可能性があります。「取得してから考える」では手遅れになるケースもあるため、計画段階から日本・UAE双方の税務専門家に相談することを強く推奨します。

ドバイ ゴールデンビザ 申請方法から法人設立、銀行口座開設、不動産購入まで——本記事で解説した全ステップを正しい順番で実行すれば、6ヶ月後にはドバイでの新しいビジネス・生活基盤が完成します。ただし、不動産投資にはリスクが伴い、為替変動や市場環境の変化により想定通りの結果が得られない可能性もあります。投資判断は個人の状況により異なりますので、必ず専門家にご相談の上、ご自身の判断と責任で進めてください。

ドバイ不動産の購入・投資に関するご相談は、ASTRAVISTA REAL ESTATE JAPANにお任せください。デベロッパー直仕入れで仲介手数料なし。ビザ申請・法人設立・口座開設・物件購入のワンストップサポートを、ドバイ現地法人が日本語で完全対応いたします。まずは相談だけでもOK——お気軽にお問い合わせください。

無料相談はこちら

監修者情報
今津遼也|ASTRAVISTA REAL ESTATE JAPAN株式会社 取締役 / ドバイ不動産専門家 / 起業家
ドバイでの法人設立・ビザ取得・不動産投資の実務に精通。日本人経営者のドバイ進出を多数サポートした経験を持つ。

※本記事の情報は2026年2月時点のものです。UAE政府の制度変更や各機関の審査基準の変更により、最新の状況とは異なる場合があります。手続きの詳細は必ず最新の公式情報をご確認ください。

【免責事項】
本記事は情報提供を目的としたものであり、特定の不動産への投資を推奨・勧誘するものではありません。 投資に関する最終決定は、ご自身の判断と責任において行ってください。 本記事の情報は作成時点のものであり、将来の運用成果や価格変動を保証するものではありません。 不動産投資にはリスクが伴い、元本割れの可能性があります。 税務・法務に関する具体的なアドバイスは、専門家(税理士・弁護士等)にご相談ください。

❓よくある質問

ドバイ法人設立からビザ・口座開設・不動産購入まで最短何ヶ月で完了しますか?▼
書類の事前準備が完璧であれば最短4〜5ヶ月で完了するケースもありますが、アポスティーユ取得や銀行審査の遅延を考慮すると、6ヶ月を目安に計画するのが現実的です。日本側の書類準備を渡航3ヶ月前から始めることが鍵です。
ドバイのゴールデンビザ申請に必要な不動産投資額はいくらですか?▼
2026年2月時点で、不動産投資ルートのゴールデンビザ(10年)取得には200万AED(約3,000万円)以上の不動産購入が条件です。完済済み物件が対象で、モーゲージ残高がある場合は適用外となる点にご注意ください。
フリーゾーン法人を設立しないと銀行口座は開設できませんか?▼
個人口座であればビザ(Emirates ID)があれば開設可能です。ただし法人口座の開設にはTrade License(営業許可証)が必須です。事業用の資金管理や不動産投資の透明性確保のため、法人口座の開設を強く推奨します。
Emirates NBDで口座開設を断られた場合、どうすればよいですか?▼
FAB(First Abu Dhabi Bank)やMashreq Bankなど他行への申請が代替手段です。また、Wio BankやLiv.(Emirates NBDのデジタルバンク)などネオバンクは審査が比較的柔軟です。資金源証明書類を充実させた上で再申請するのが効果的です。
6ヶ月のロードマップ全体でどのくらいの費用がかかりますか?▼
不動産購入費を除いた手続き費用の目安は、最小構成で約50万〜80万円、DMCC法人の標準構成で約120万〜180万円です。不動産購入費(物件価格+DLD登録料4%+諸費用)は別途必要です。詳細な費用試算は記事内の費用総まとめセクションをご参照ください。

ドバイ不動産について相談してみませんか?

物件探しから投資相談、移住手続きまで、日本語で対応いたします。お気軽にお問い合わせください。

この記事をシェア
